日前,由中汽工程EPC总承包的西安康明斯发动机迁建项目完成竣工验收。
康明斯发动机工厂入口
全新的西安康明斯发动机工厂单班年产3万台发动机,项目占地136亩,一期建设内容包括发动机厂房、办公辅房、化学品库、柴油供油站、消防泵房及污水处理站等,总建筑面积约35000㎡,按国标和美国FM标准设计和建设。

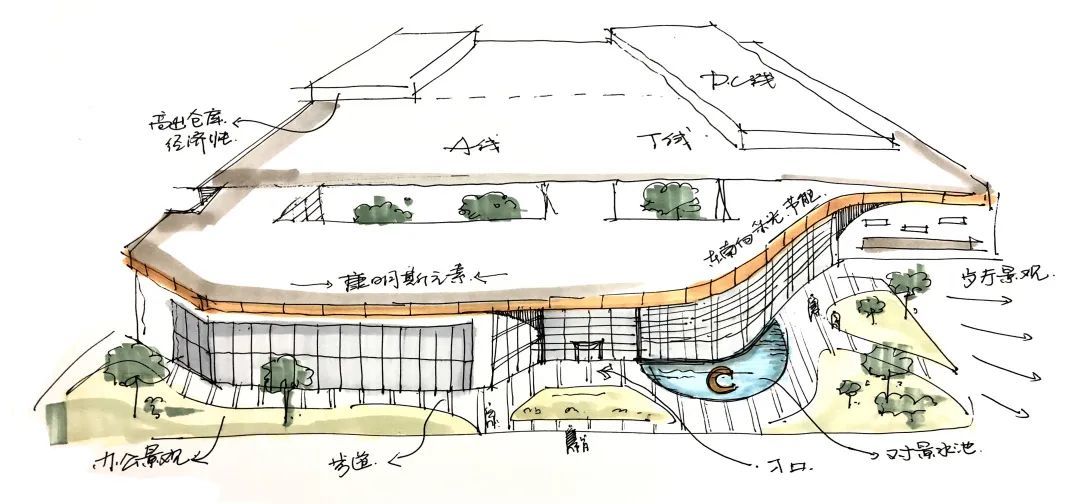

项目前期概念设计草图
竣工验收实景航拍
中汽工程为客户提供了全过程的工程系统服务,包含概念设计、施工图、项目采购、建设安装、特种设备等,助力康明斯打造高标准、高技术、高智能的全新发动机生产基地。

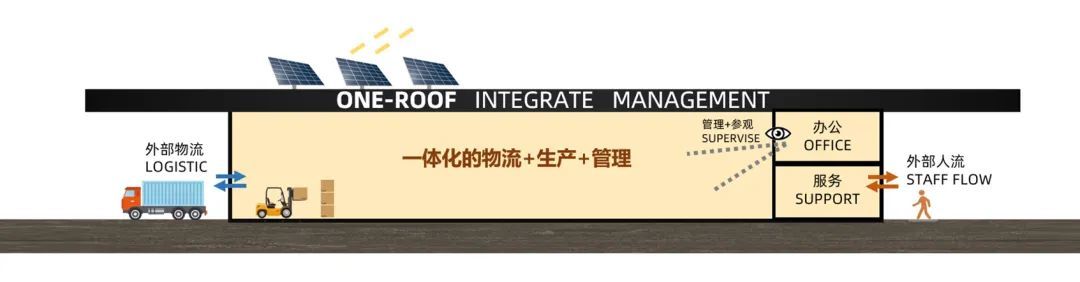

ONE ROOF一体化
ONE-ROOF一体化设计概念

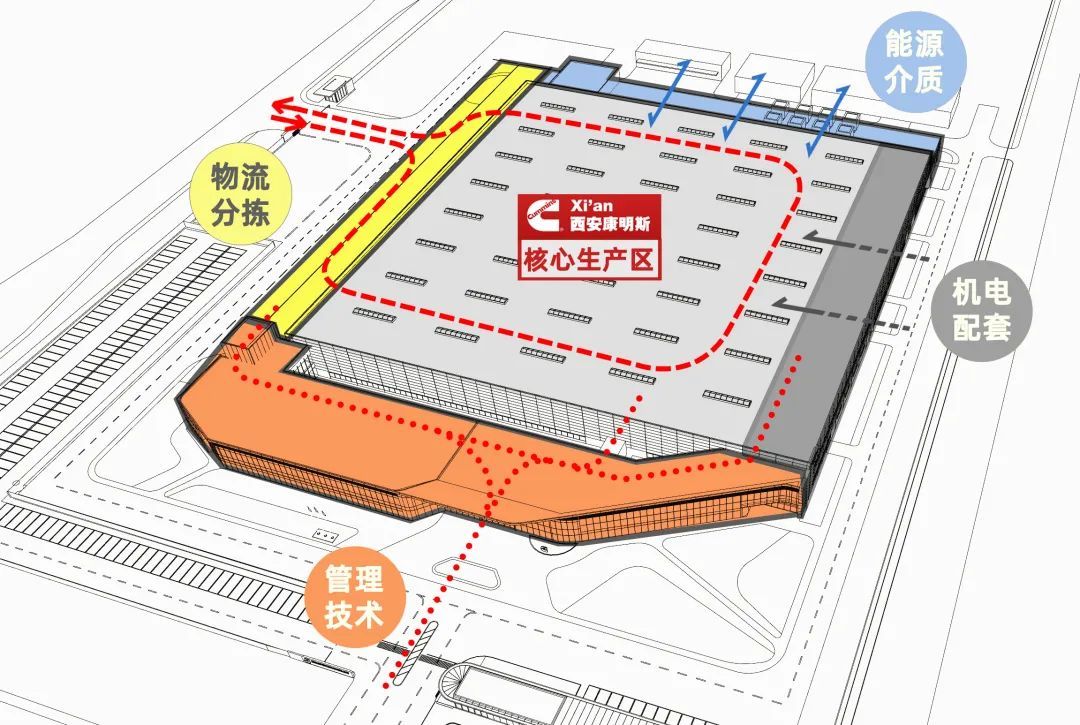

通过与陕汽、西安康明斯工艺建设团队的深度沟通,设计团队提出ONE-ROOF一体化的概念,将物流、仓库、生产、办公、生活、配套等功能整合在一个屋檐下,为各空间之间联系提供了连续的室内空间,节约用地的同时,降低西北地区室外环境对发动机生产的影响,为工厂运行提供相对洁净的物理环境。同时物流、管理、机电、能源被分别布置在工厂的四边,使核心生产区被四大辅助模块环绕,最大化减少了内部交通和机电管道的路径。
被四大功能块环绕的核心生产区,更加高效集成

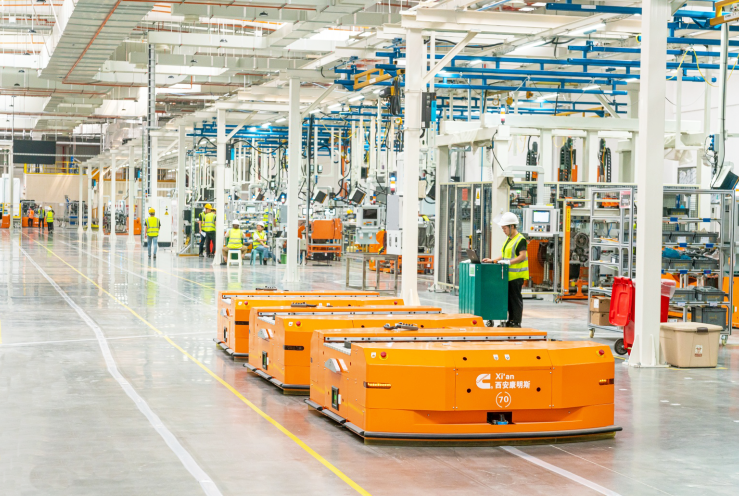

高效的AGV内部物流和生产线
贴近产线的舒适办公区
基于“BIM+建筑工业化”的EPC更优解
仅1年半的时间从概念草图到项目验收,凭借高效优质的项目表现,同时收获”西安康明斯年度最佳供应商奖“,在国家大力倡导的EPC模式背景下,中汽工程项目团队是如何给出这项EPC交钥匙任务的更优解呢?
中汽工程康明斯项目团队EPC实施资源组织模式

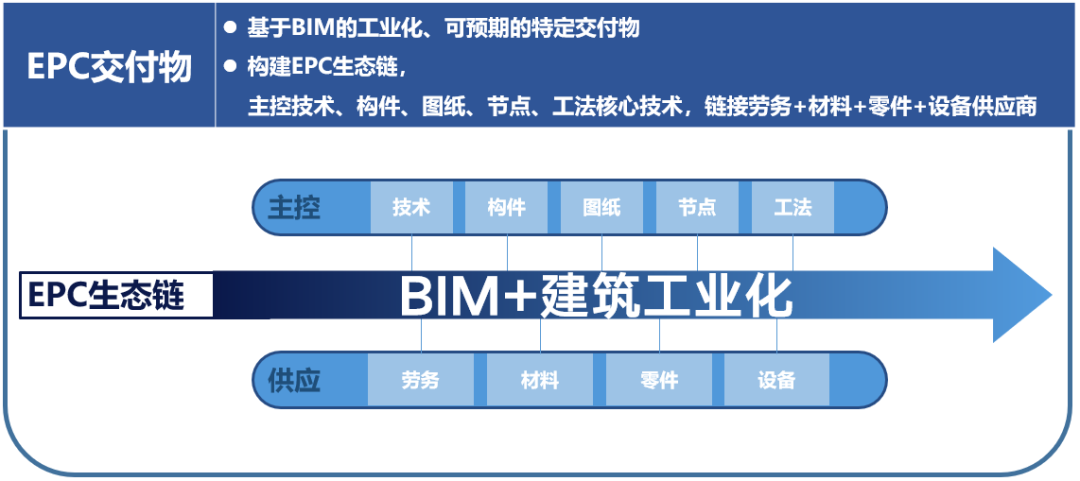

项目团队以BIM为抓手,以建筑工业化为路径,主控技术、构建、图纸、节点、工法等核心技术,在帮助项目团队自身更清晰准确的整合设计(E)、采购(P)、施工(C)各资源的同时,给予了客户清晰可预期的交付物。
2020.11-项目团队开始前期设计投标
2021.4-现场桩基施工
2022.4-工艺设备调试完毕预生产下线首台发动机
通过LOD350+深度的BIM设计应用有效控制装配式建筑构建、预制机电阀组的加工,为现场建设安装打下精准基础。

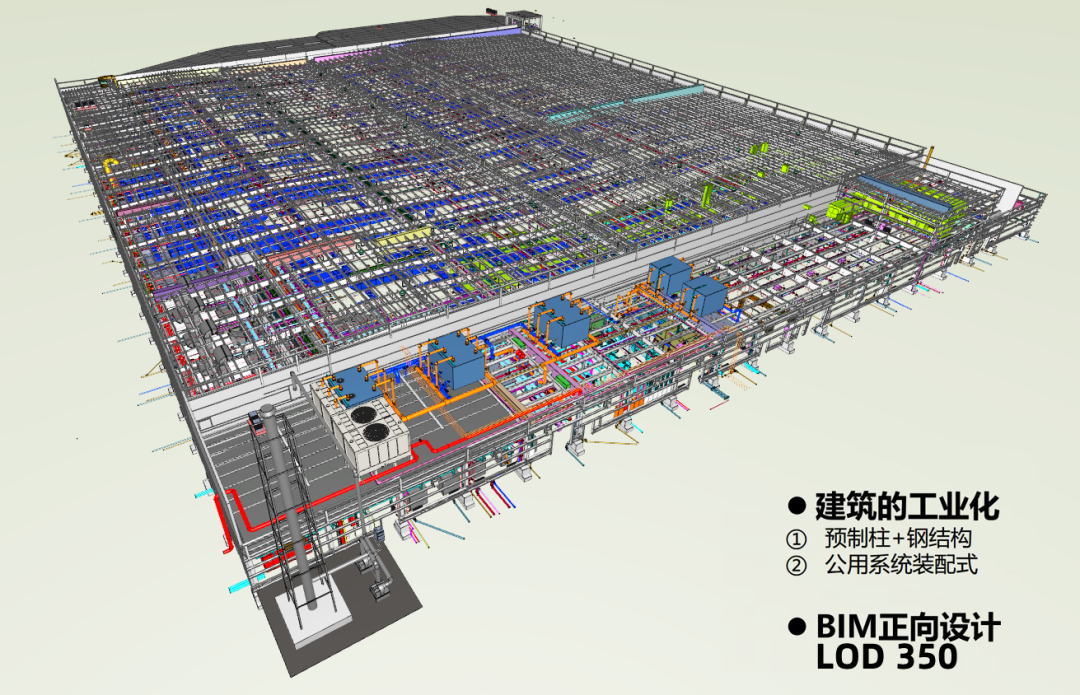

项目BIM正向设计模型

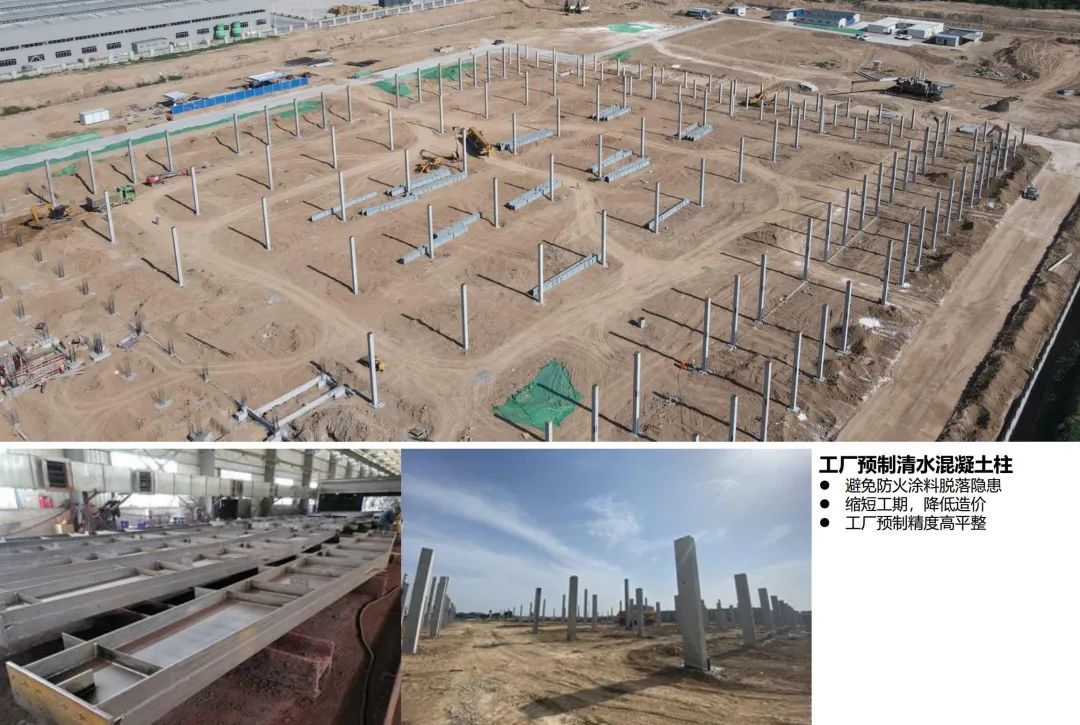

清水混凝土柱预制和安装,免去防火涂料脱落对生产的困扰

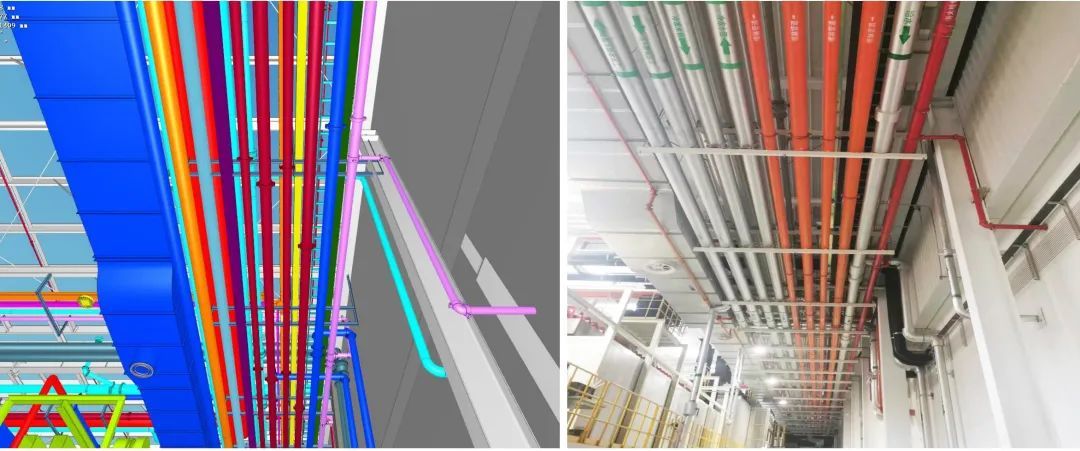

BIM正向模型导出二维蓝图,为管道安装虚拟打样

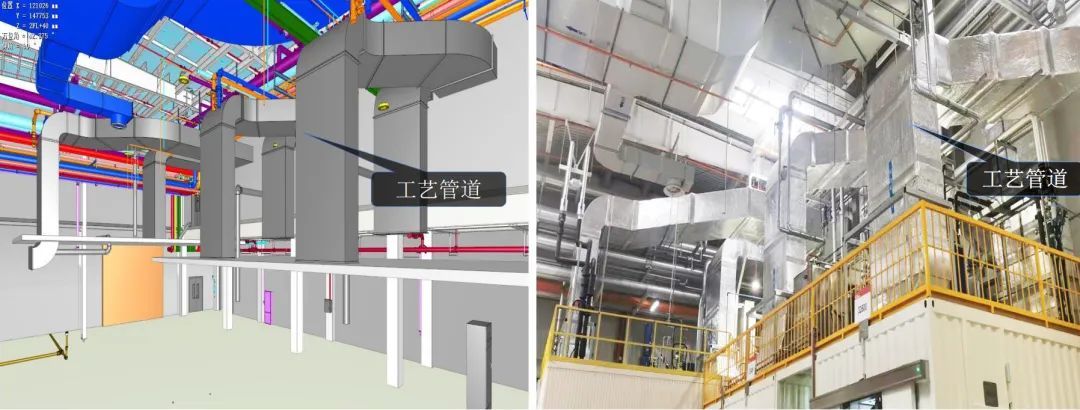

整合工艺管道,最大化降低工艺和土建机电的交叉

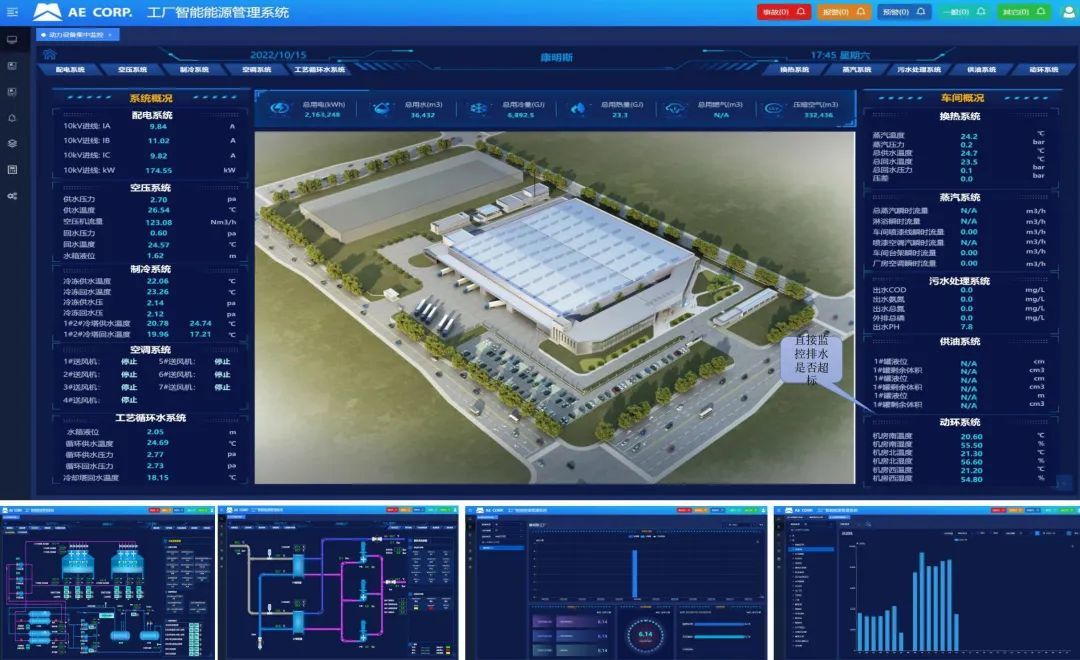

基于BIM的AE能源管理系统,提供更整合的运维
全新的西安康明斯发动机工厂是西安市制造业转型升级和集群化发展的代表工程之一,中汽工程项目团队全力以赴,圆满交付项目,助力西安康明斯打造精益、智能、高效的标杆发动机工厂。
